DXプロジェクトで炎上する本当の原因は、技術ではなく「意思決定の構造」にある
技術の難易度を言い訳にするディレクターは、本質から目を背けている
「API連携の仕様が複雑だったから」「採用したヘッドレスCMSの学習コストが高かったから」「開発ベンダーの技術力が足りなかったから」
DXプロジェクトや大規模なWebリニューアルが炎上した際、Webディレクターがこのように「技術」や「外部要因」を言い訳にしているなら、プロのDXコンサルタントとして極めて冷徹にその欺瞞(ぎまん)を指摘します。プロジェクトが破綻する本当の原因は、技術の難度ではありません。誰が、何を、いつ、どうやって決めるのかという「意思決定の構造」の欠陥にあります。
どれほどモダンなシステムアーキテクチャを設計し、優秀なエンジニアを揃えても、意思決定のパスが歪んでいれば、プロジェクトは必ず迷走します。要件定義の後出し、承認の引き延ばし、土壇場での仕様変更――これらはすべて技術の課題ではなく、マネジメントの敗北です。
「言われた通りに動く」だけの進行管理屋から脱却し、プロジェクトを支配する真のWebディレクターになるために、意思決定という「人間のシステム」を論理的に設計し、プロジェクトの炎上を未然に防ぐ具体的な方法論を提示します。

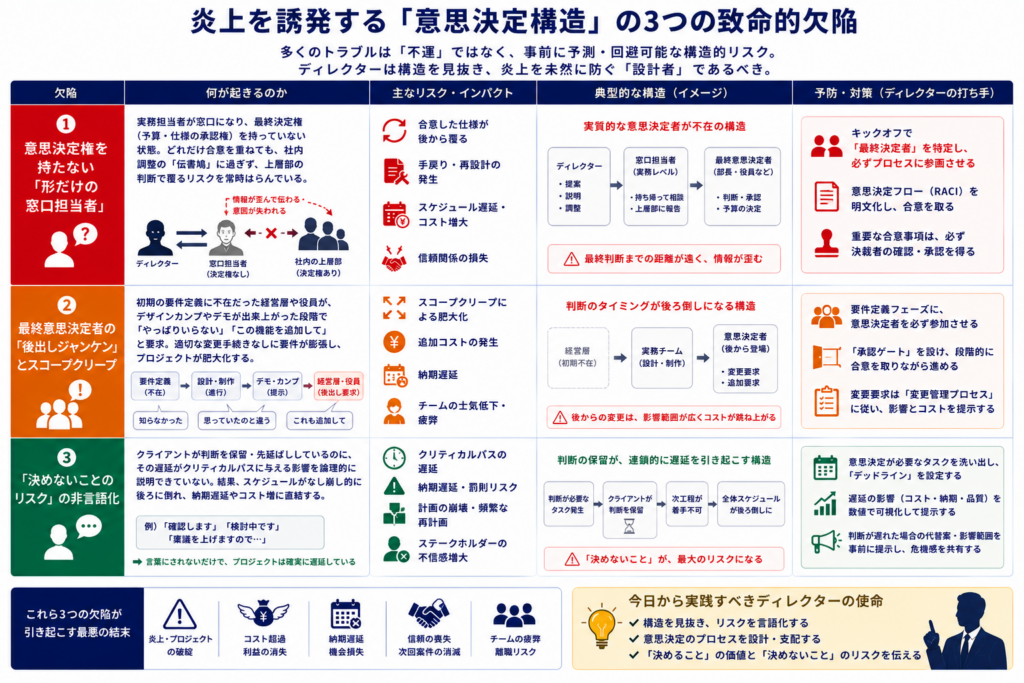

1. 炎上を誘発する「意思決定構造」の3つの致命的欠陥

まずは、現場で頻発する意思決定の機能不全を定義します。多くのディレクターがこれらを「不運なトラブル」として片付けますが、これらはすべて事前に予測・回避可能な「事業リスク」です。
① 意思決定権を持たない「形だけの窓口担当者」
実務レベルの打ち合わせに登場するクライアントの担当者が、最終決定権(予算や仕様の承認権)を持っておらず、社内調整の「伝書鳩」になっている状態。どれほど議論を重ねて仕様を合意しても、上層部への報告時にすべてが覆るリスクを常時はらんでいる。
② 最終意思決定者の「後出しジャンケン」とスコープクリープ
プロジェクトの初期段階(要件定義)に登場しなかった経営層や役員が、デザインカンプやデモ画面が出来上がった段階で「やっぱりこれはいらない」「この機能を追加してほしい」と要求すること。これにより、スコープクリープ(適切な変更手続きなしに要件が膨張すること)が発生し、システムが肥大化する。
③ 「決めないことのリスク」の非言語化
クライアントが判断を保留し、意思決定を先延ばしにしているのに対し、ディレクターがその遅延がクリティカルパス(プロジェクト最短経路)に与えるインパクトを論理的に説明できていない状態。結果、スケジュールだけがなし崩し的に後ろに倒れる。

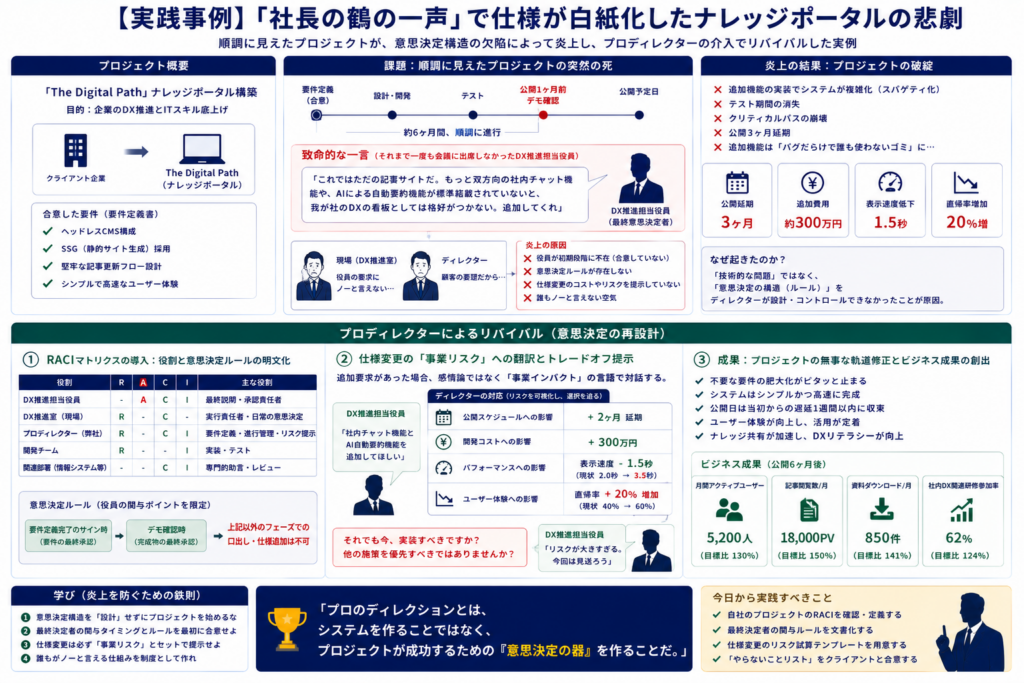

2. 【実践事例】「社長の鶴の一声」で仕様が白紙化したナレッジポータルの悲劇

企業のDX推進とITスキル底上げを目的としたナレッジポータル「The Digital Path」の構築プロジェクトにおいて、実際に起きた意思決定構造の破綻事例を解剖します。
- 【課題:順調に見えたプロジェクトの突然の死】ディレクターはクライアントのDX推進室(現場)と膝を突き合わせ、ヘッドレスCMSとSSGを用いた堅牢なシステム構成と、記事の更新フローを要件定義書として合意しました。開発は順調に進行し、公開1ヶ月前のデモサイト確認の段階を迎えました。しかしここで、それまで一度も会議に出席しなかった「DX推進担当役員」がデモ画面を見て言いました。「これではただの記事サイトだ。もっと双方向の社内チャット機能や、AIによる自動要約機能が標準搭載されていないと、我が社のDXの看板としては格好がつかない。追加してくれ」
- 【炎上の原因:合意形成のルールを握っていなかったディレクター】窓口であるDX推進室のメンバーは役員の要求にノーと言えず、ディレクターも「顧客の要望だから」と受け入れてしまいました。結果、追加機能の実装のためにシステムはスパゲティ化し、テスト期間は消失。クリティカルパスは崩壊し、公開は3ヶ月延期となり、追加された機能は「バグだらけで誰も使わないゴミ」となりました。
【プロディレクターによるリバイバル(意思決定の再設計)】
この炎上からプロジェクトを救い出すため、ディレクターはシステムではなく「意思決定の構造」を完全に作り直しました。
- RACIマトリクスの導入: 役員を「Accountable(最終説明・承認責任者)」、DX推進室を「Responsible(実行責任者)」として明文化。役員は「要件定義完了のサイン時」と「デモ確認時」のみ承認を行うルールを規定し、途中の口出しを制度的に封じ込めました。
- 仕様変更の「事業リスク」への翻訳: 役員が追加要求をした場合、「その機能を追加する場合、公開日は2ヶ月延期となり、開発費は300万円追加され、さらに表示速度が1.5秒低下することでユーザー直帰率が20%増加する事業リスクがあります。それでも今、実装すべきですか?」というトレードオフの選択を迫る仕組みを構築しました。
結果、不要な要件の肥大化はピタッと止まり、サイトは無事に軌道修正され、ビジネス成果を叩き出すようになりました。

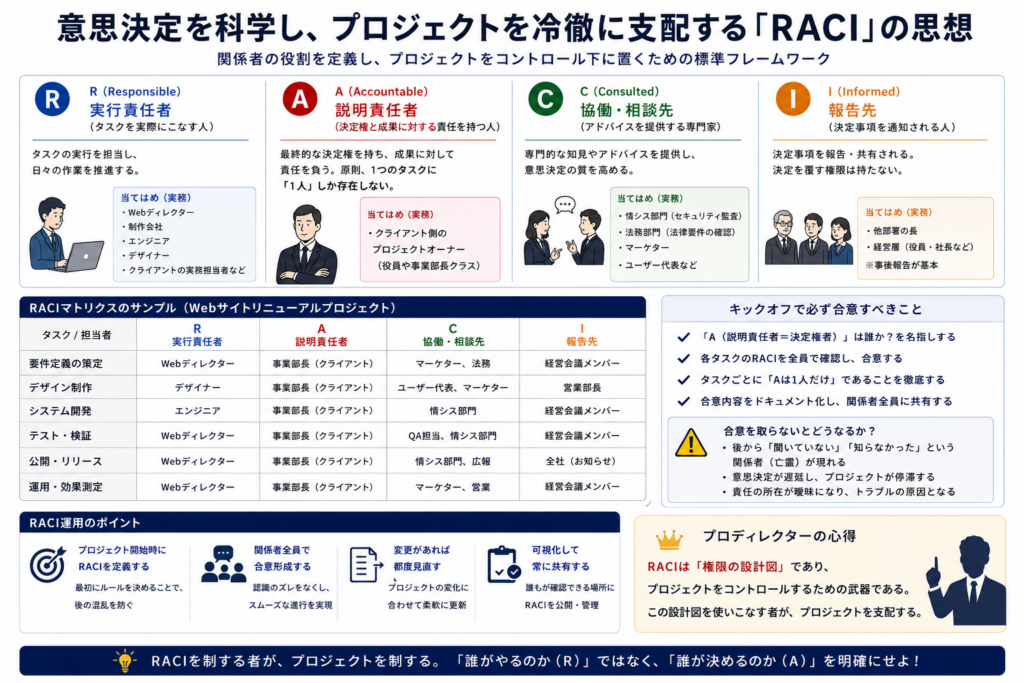

3. 意思決定を科学し、プロジェクトを冷徹に支配する「RACI」の思想

技術を選定し、進行を管理するだけではプロのディレクターとは呼べません。関係者の役割を定義し、プロジェクトをコントロール下に置くための標準フレームワークとして「RACI」を脳内に叩き込んでください。
| 役割(RACI) | 意味・役割定義 | Webディレクションにおける実務の当てはめ |
| R (Responsible) | 実行責任者(タスクを実際にこなす人) | Webディレクター、制作会社、エンジニア、デザイナー、クライアントの実務担当者など。 |
| A (Accountable) | 説明責任者(決定権と成果に対する責任を持つ人) | クライアント側のプロジェクトオーナー(役員や事業部長クラス)。原則、1つのタスクに「1人」しか存在しない。 |
| C (Consulted) | 協働・相談先(アドバイスを提供する専門家) | セキュリティを監査する情シス部門や、法律要件をチェックする法務、マーケターなど。 |
| I (Informed) | 報告先(決定事項を通知される人) | プロジェクトに直接関与しない他部署の長や、社長など。事後報告のみで、決定を覆す権限はない。 |
プロジェクトのキックオフの時点で、このマトリクスをスライドに投影し、クライアントに「このプロジェクトの『A(決定権者)』は誰ですか?」と名指しで合意を取る。このステップを省略するから、後から「聞いていない」という亡霊が現れるのです。

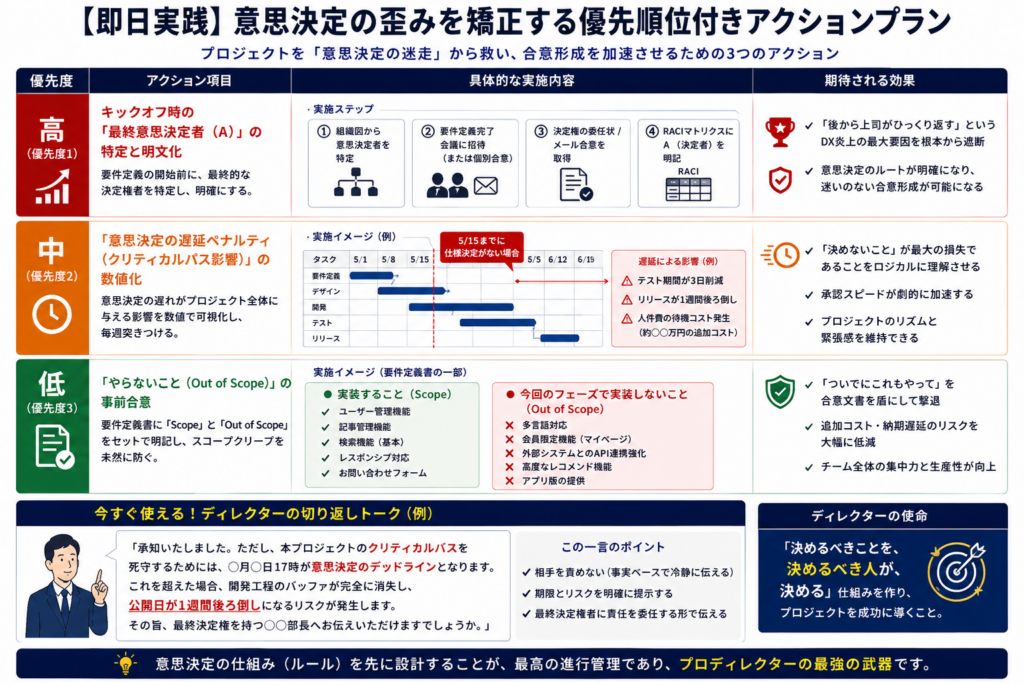

4. 【即日実践】意思決定の歪みを矯正する優先順位付きアクションプラン

あなたのプロジェクトを「意思決定の迷走」から救い、合意形成を加速させるためのアクションプランです。
| 優先度 | アクション項目 | 具体的な実施内容 | 期待される効果 |
| 高(優先度1) | キックオフ時の「最終意思決定者(A)」の特定と明文化 | 要件定義の開始前に、クライアント組織図から「最終的に予算と仕様にGoサインを出す人物」を特定し、その人物を「要件定義完了会議」に引っ張り出すか、確実な委任状(あるいはメールでの合意)を取る。 | 「後から上司がひっくり返す」というDX炎上の最大要因を根本から遮断できる。 |
| 中(優先度2) | 「意思決定の遅延ペナルティ(クリティカルパス影響)」の数値化 | スケジュール上に「◯月◯日までに仕様決定がない場合、テスト期間が削られ、リリース日は日乗算で延期される(さらに待機コストが発生する)」という因果関係を赤字で明記し、毎週クライアントに突きつける。 | クライアントに「決めないこと自体が、最大の事業損失を招く」という現実をロジカルに理解させ、承認スピードを劇的に加速させる。 |
| 低(優先度3) | 「やらないこと(Out of Scope)」の事前合意 | 要件定義書に「本プロジェクトの予算・スケジュール内で実装すること(Scope)」だけでなく、「今回のフェーズでは絶対に実装しないこと(Out of Scope)」を1つの独立した章として明記する。 | 進行途中で発生する「ついでにこれもやって」というスコープクリープを、合意文書を盾にして完全に撃退できる。 |
今すぐやるべきステップ:
次回の打ち合わせで、クライアントが「社内で検討してからお返事します」と持ち帰ろうとしたら、あなたは笑顔でこう言ってください。
「承知いたしました。ただし、本プロジェクトのクリティカルパスを死守するためには、◯日の17時が意思決定のデッドラインとなります。これを超えた場合、開発工程のバッファが完全に消失し、公開日が1週間後ろ倒しになるリスクが発生しますが、その旨、最終決定権を持つ◯◯部長へお伝えいただけますでしょうか」
この冷徹なロジックを突きつける勇気こそが、プロジェクトの主導権を握るディレクターの証明です。
まとめ:ITは知るだけでは終わらない。人の動きを設計せよ

「素晴らしい要件定義書を作り、スケジュールを引きました。しかし、クライアントの社内調整が遅れたため、プロジェクトは遅延しています」
その報告は、自らのディレクションスキルが未熟であることを白白と自白しているに過ぎません。
真のWebディレクターの価値は、美しいコードを書き、便利なシステムを選定すること(知るだけ)ではありません。そのシステムを導入する組織の「人間の行動心理とパワーバランス」をロジックで支配し、誰にも迷わせない、逆行させない合意形成の仕組み(デジタルの道筋)を設計・実行することです。
「クライアントが決められないから」と言い訳をする三流のスタンスは今すぐ捨ててください。
関係者の利害関係をマトリクスでねじ伏せ、意思決定のデッドラインを徹底的にコントロールする強固なマネジメントを、あなたのディレクションによって今すぐ具現化してください。
