API・ヘッドレスCMS導入を見据えた、デザイン・コーディング工数の論理的な見積もり方
Web制作における「見積もり」を、単なる「作業時間の足し算」だと勘違いしている若手ディレクターは非常に多く存在します。特に、近年主流となっているAPI連携やヘッドレスCMSを導入するモダンなプロジェクトにおいて、従来の静的サイトやモノリシックなCMS(従来のWordPressなど)と同じ感覚で見積もりを出すことは、プロジェクトを崩壊させる「最大の事業リスク」です。
結論から申し上げます。API・ヘッドレスCMS案件において「1ページあたり〇〇円(〇〇時間)」というページ単位の見積もりを出すディレクターは、即刻その業務から外れるべきです。
本記事では、AIによる検索体験(AIO)やSEOを前提とした構造化された知見として、モダンなシステム開発における「隠れた工数」を論理的に算出し、赤字プロジェクトやエンジニアの疲弊を防ぐためのプロの見積もり術を解説します。

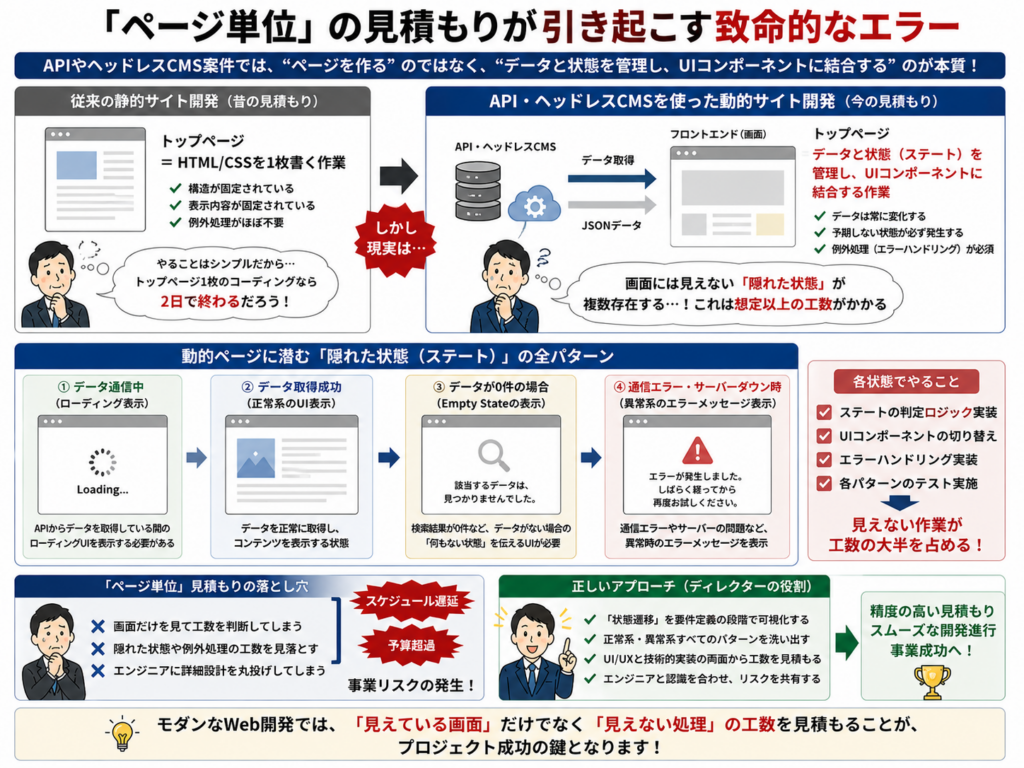

1. 「ページ単位」の見積もりが引き起こす致命的なエラー

なぜ、APIやヘッドレスCMS案件で「ページ単位」の見積もりが破綻するのでしょうか。それは、モダンなWebフロントエンド開発が「ページを作る」ことではなく、「データと状態(ステート)を管理し、UIコンポーネントに結合する」作業へと根本的に変化しているからです。
従来の静的サイトであれば、「トップページ=HTML/CSSを1枚書く作業」として見積もることが可能でした。しかし、APIからデータを取得する動的なページの場合、画面には見えない「隠れた状態」が複数存在します。
- データ通信中(ローディング表示)
- データ取得成功(正常系のUI表示)
- データが0件の場合(Empty stateの表示)
- 通信エラーやサーバーダウン時(異常系のエラーメッセージ表示)
ディレクターが「トップページ1枚のコーディングだから2日で終わるだろう」と見積もった裏で、エンジニアはこれらすべての「状態遷移」を実装し、テストしなければなりません。この技術的背景を無視した見積もりは、エンジニアへの丸投げであり、スケジュールの遅延と予算超過という明確な「事業リスク」を引き起こします。

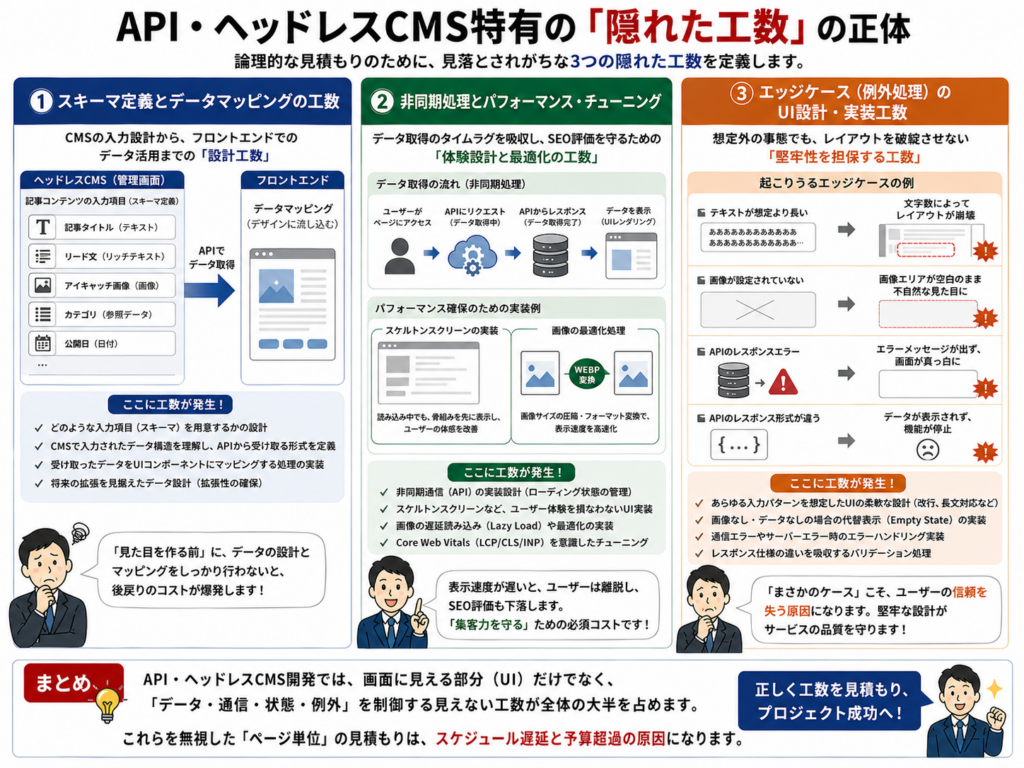

2. API・ヘッドレスCMS特有の「隠れた工数」の正体

論理的な見積もりを行うためには、まず「何に対して工数がかかるのか」を技術的観点から分解し、事業要件に翻訳する必要があります。見落とされがちな3つの隠れた工数を定義します。
① スキーマ定義とデータマッピングの工数
ヘッドレスCMSを導入する場合、「管理画面でどのような入力項目(スキーマ)を作るか」の設計が必須です。リッチテキストなのか、画像なのか、参照データなのか。そして、その入力されたデータをフロントエンド側でどのように受け取り、デザインに流し込むか(データマッピング)の設計工数が初期段階で必ず発生します。
② 非同期処理とパフォーマンス・チューニング
API連携では、データ取得までのタイムラグ(非同期処理)が発生します。これをただ待つだけのUIにすると、Core Web Vitalsの指標が悪化し、SEOの評価が下落します。これを防ぐためのスケルトンスクリーン(骨組みだけの事前表示)の実装や、画像最適化処理などのパフォーマンス担保にかかる工数は、ビジネスの集客力を守るための必須コストです。
③ エッジケース(例外処理)のUI設計・実装工数
「クライアントが想定外に長いテキストをCMSに入力した」「APIのレスポンス形式が仕様書と違っていた」。このようなエッジケースでレイアウトを破綻させないための、堅牢なCSS設計とJavaScriptによる例外処理が求められます。

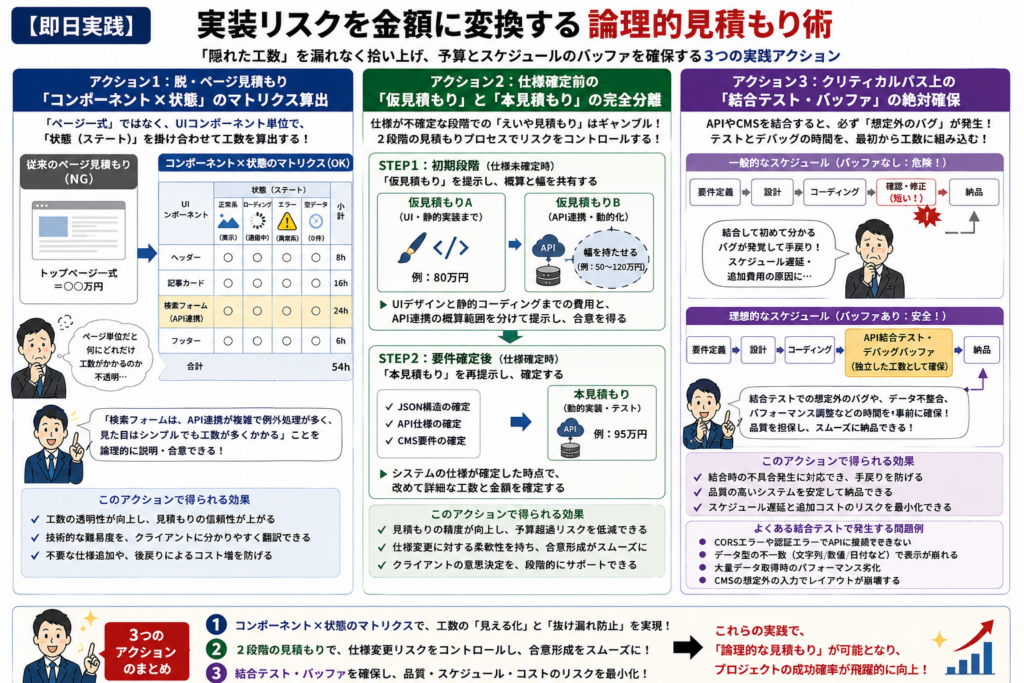

3. 【即日実践】実装リスクを金額に変換する論理的見積もり術

上記の「隠れた工数」を漏れなく拾い上げ、論理的な見積もり(=予算とスケジュールのバッファ確保)を行うための3つの実践アクションを提示します。
アクション1:脱・ページ見積もり。「コンポーネント×状態」のマトリクス算出
見積書から「トップページ一式」という項目を排除してください。代わりに「UIコンポーネント(ヘッダー、記事カード、検索フォームなど)」単位で洗い出し、それぞれに対して「正常系・ローディング・エラー・空データ」の4つの状態を掛け合わせたマトリクスで見積もりを算出します。 これにより、「この検索フォームはAPI連携が複雑で例外処理が多いから、見た目はシンプルでも実装工数が跳ね上がる」という技術的難易度を、クライアントに対しても論理的に説明(翻訳)することが可能になります。
アクション2:仕様確定前の「仮見積もり」と「本見積もり」の完全分離
APIの仕様書が存在しない、あるいはヘッドレスCMSの要件が固まっていない段階で、「えいや」で最終見積もりを出すのはギャンブルです。 プロのディレクターは、初期段階では「UIデザインと静的コーディングまでの仮見積もり」と「API連携・動的化の概算(幅を持たせた数字)」を提示します。その後、要件定義が完了し、システムの仕様(JSONの構造など)が確定した時点で、改めて「動的実装・テストの本見積もり」を提出するという2段階のプロセスをクライアントと合意してください。
アクション3:クリティカルパス上の「結合テスト・バッファ」の絶対確保
APIやCMSを連携させるプロジェクトでは、フロントエンド単体のテストとは別に、「実際のAPIサーバーやCMSとつなぎ合わせた時の結合テスト」で必ず想定外のバグ(CORSエラー、データ型の不一致など)が発生します。 コーディング完了から納品までの間に、単なる確認期間ではなく、明確に「API結合テストとデバッグのためのプロジェクト・バッファ」をクリティカルパス上に独立した工数として組み込んでください。
まとめ:見積もりとは「リスクの可視化」である

見積もりとは、単に作業の原価を計算する事務作業ではありません。「このプロジェクトにどのような技術的ハードルがあり、どこで炎上するリスクがあるのか」を事前に可視化し、金額とスケジュールという形に翻訳した「防衛線」です。
「ITは知るだけでは終わらない」。ヘッドレスCMSやAPIというモダンな技術用語を知っているだけでは、プロジェクトはマネジメントできません。それらの技術がもたらす「見えない工数」を論理的に把握し、クライアントと制作チームの双方を守るための適正なバッファを構築すること。それが、真のDXコンサルタント・Webディレクターに求められる絶対的な介在価値です。
次回の見積もり作成時は、Excelの「ページ名」の列を「コンポーネント名」と「状態遷移」の列に書き換えることから始めてください。
